Chỉ cần hố thang máy lệch vài chục mm so với bản vẽ của hãng thang, công trình có thể phải đục phá, gia cố kết cấu và chậm tiến độ cả tuần. Đó là lý do việc tư vấn thiết kế & thi công hố thang máy cần được thực hiện ngay từ giai đoạn thiết kế móng, trước khi bê tông được đổ xuống.
Thực tế, nhiều sự cố không đến từ thiết bị mà đến từ phần thô: hố PIT thiếu độ sâu, tầng OH không đủ chiều cao, thành hố không thẳng đứng, hay hố PIT bị thấm nước sau vài tháng sử dụng. Những lỗi này thường chỉ lộ ra khi đơn vị lắp đặt vào công trình, lúc việc sửa chữa đã rất tốn kém.
Bài viết dành cho kiến trúc sư, nhà thầu và chủ nhà đang ở giai đoạn làm móng hoặc xây thô. Bạn sẽ nắm được cách đọc bản vẽ kỹ thuật hố thang máy, bảng kích thước hố PIT thang máy tham khảo, giải pháp chống thấm hố PIT thang máy, các lỗi thi công thường gặp, cùng bản vẽ CAD và checklist nghiệm thu tải miễn phí từ đội ngũ kỹ sư Việt Đông Hải (VDH).

TƯ VẤN THIẾT KẾ & THI CÔNG HỐ THANG MÁY
Hố thang máy (hay giếng thang) là không gian kín theo phương thẳng đứng, chứa cabin, đối trọng, ray dẫn hướng và các thiết bị an toàn. Phần này do nhà thầu xây dựng thi công, nhưng kích thước lại phụ thuộc hoàn toàn vào thiết bị của hãng thang, nên việc tư vấn phải bắt đầu trước khi bản vẽ móng được duyệt.

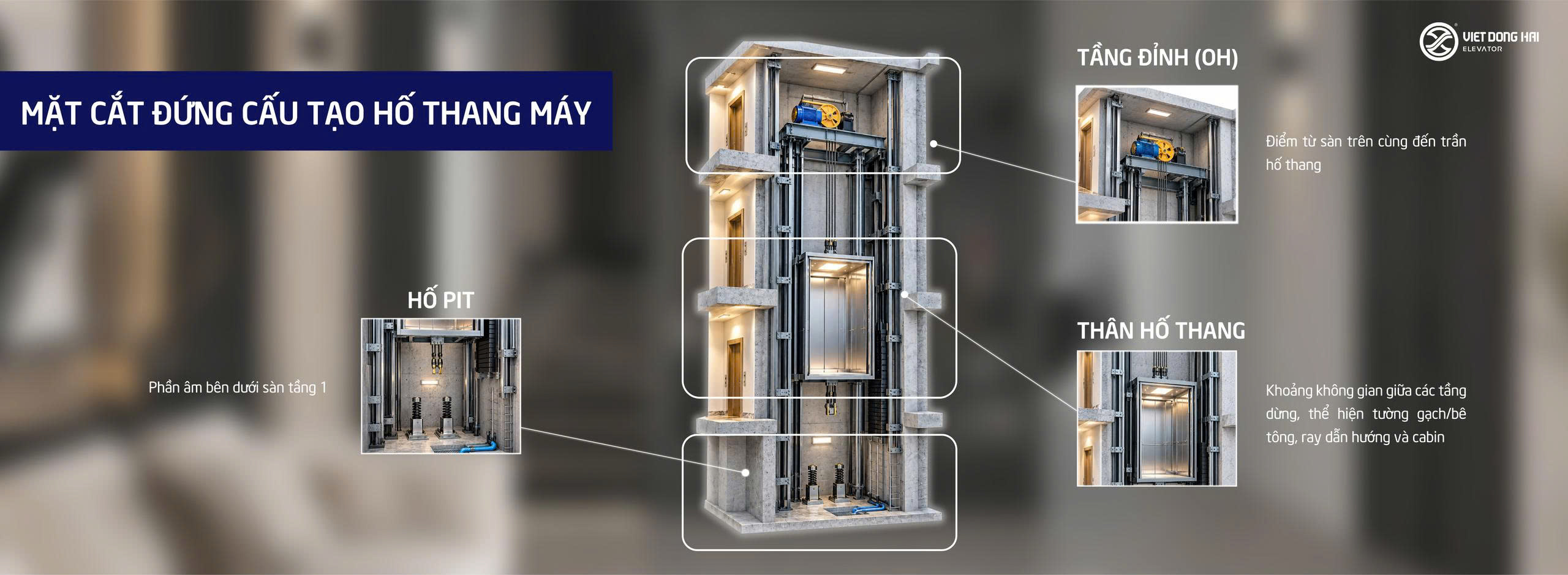

Cấu tạo hố thang máy
| Vai trò | Cần chốt gì | Chốt khi nào |
| Kiến trúc sư | Vị trí hố thang, số điểm dừng, cao độ các tầng | Thiết kế cơ sở |
| Chủ nhà | Loại thang, tải trọng, mức ngân sách dự kiến, đơn vị cung cấp | Trước khi hoàn thiện bản vẽ kết cấu |
| Đơn vị thang máy | Bản vẽ yêu cầu hố thang, tải trọng tác dụng, lỗ chờ kỹ thuật | Ngay sau khi chọn thang, trước khi đổ móng |
| Kỹ sư kết cấu | Kết cấu hố PIT, tường hố, dầm đỡ | Thiết kế kỹ thuật, trước thi công móng |
| Nhà thầu thô | Thi công đúng kích thước, độ thẳng, chống thấm, nghiệm thu | Giai đoạn móng và xây thô |
Lưu ý: Hãy chốt hãng và dòng thang trước khi kỹ sư kết cấu hoàn tất bản vẽ. Đây là bước dễ bị bỏ sót nhất và thường dẫn đến sai sót ở các giai đoạn tiếp theo.
📞 Bạn đang chuẩn bị đào móng hoặc lên bản vẽ thiết kế?
Đừng để sai một ly đi một dầm! Hãy liên hệ ngay Hotline 1900 9495 hoặc Zalo 0931 31 55 95 để đội ngũ kỹ sư Việt Đông Hải hỗ trợ tư vấn thông số hố thang chuẩn xác nhất cho công trình của bạn!

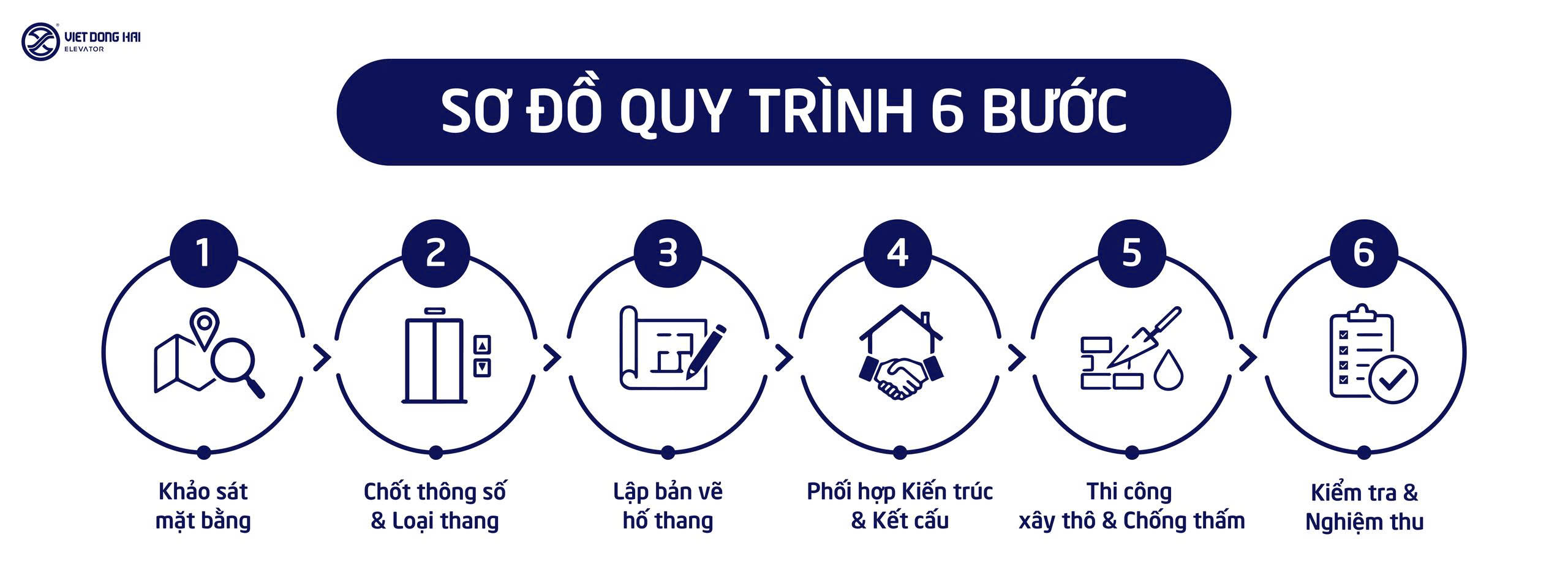

Quy trình tư vấn thiết kế & thi công
Một quy trình tư vấn thiết kế & thi công hố thang máy chuẩn gồm 6 bước, đi từ khảo sát đến nghiệm thu. Làm đúng thứ tự giúp hố thang khớp thiết bị ngay từ đầu, hạn chế tối đa việc đục phá sửa chữa phần thô.
| Giai đoạn | Việc cần làm | Bên thực hiện chính |
| Thiết kế | Khảo sát, chọn thang, chốt thông số, lập bản vẽ hố thang | Kiến trúc sư, chủ nhà, đơn vị thang máy |
| Đổ móng | Thi công hố PIT cùng móng, chống thấm đáy và thành PIT, chờ hố thu nước | Nhà thầu thô, kỹ sư kết cấu |
| Xây thô | Xây thân hố, chừa lỗ chờ cửa tầng, đảm bảo độ thẳng, hoàn thiện đỉnh hố (OH) | Nhà thầu thô |
| Hoàn thiện | Nghiệm thu hố thang, bàn giao mặt bằng, bắt đầu lắp thiết bị | Nhà thầu, đơn vị thang máy, giám sát |
Lời khuyên: Hãy mời đơn vị thang máy tham gia ngay ở bước thiết kế. Hầu hết lỗi hố thang đều phát sinh vì thông số thiết bị đến quá muộn so với tiến độ thi công phần thô.
Bản vẽ kỹ thuật hố thang máy là tài liệu thể hiện chi tiết kích thước, cao độ và kết cấu mà nhà thầu phải tuân thủ khi xây dựng. Đọc đúng bản vẽ giúp phát hiện sai lệch ngay từ phần thô, khi việc điều chỉnh còn đơn giản.

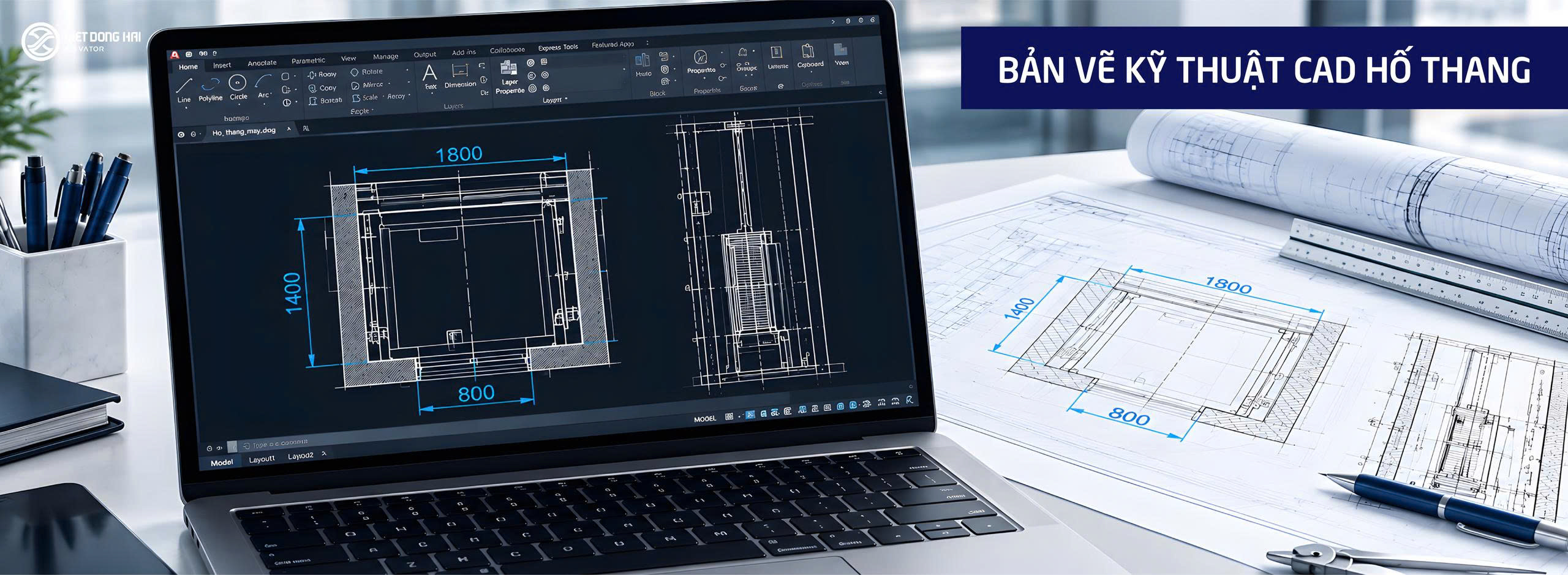

Đọc bản vẽ kỹ thuật CAD hố thang
Khi đối chiếu bản vẽ với thực tế thi công, hãy kiểm tra kỹ các thông số sau:
Bản vẽ mẫu mang tính chất tham khảo để lập phương án thiết kế sơ bộ. Kích thước hố, PIT và OH thực tế phụ thuộc vào hãng thang, dòng thiết bị, tốc độ vận hành và kiểu cửa. Vì vậy, trước khi đưa vào hồ sơ thi công chính thức, hãy để kỹ sư của đơn vị thang máy xác nhận thông số.
Bạn đã có bản vẽ kiến trúc/kết cấu? Gửi ngay bản vẽ về email info@vdhcorp.com hoặc Zalo 0931 31 55 95, đội ngũ kỹ sư Việt Đông Hải sẽ rà soát kỹ thuật miễn phí giúp bạn!
Không có một con số cố định cho mọi công trình. Kích thước hố PIT thang máy phụ thuộc vào hãng chế tạo, dòng thiết bị, tải trọng và tốc độ thiết kế. Các con số chính xác luôn phải căn cứ theo tài liệu kỹ thuật của thiết bị được chọn.

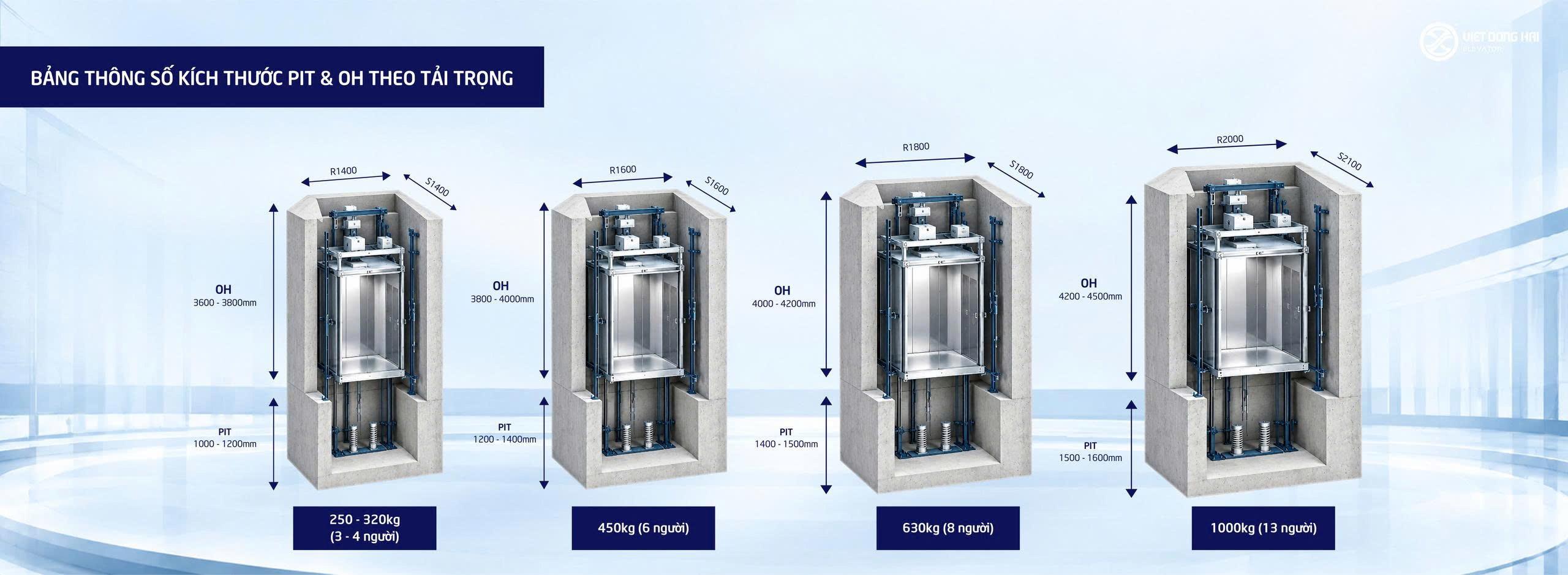

Bảng thông số Kích thước PIT & OH theo tải trọng
Hố PIT là phần hố thang nằm âm dưới cốt sàn tầng dừng thấp nhất, đóng vai trò:
(Lưu ý: Bảng dưới đây mang tính chất tham khảo chung. Thông số thực tế phụ thuộc vào từng hãng và dòng thang).
| Tải trọng | Số người | Kích thước thông thủy hố (R x S) (mm) | Chiều sâu PIT (mm) | Chiều cao OH (mm) |
| 250–320 kg | 3–4 người | 1400 x 1400 | 1000 – 1200 | 3600 – 3800 |
| 450 kg | 6 người | 1600 x 1600 | 1200 – 1400 | 3800 – 4000 |
| 630 kg | 8 người | 1800 x 1800 | 1400 – 1500 | 4000 – 4200 |
| 1000 kg | 13 người | 2000 x 2100 | 1500 – 1600 | 4200 – 4500 |
Ghi chú: Thông số áp dụng cho thang máy tiêu chuẩn có/không phòng máy, tốc độ 60m/phút.
Với công trình nhà ở đã hoàn thiện, không thể đào sâu móng hoặc gặp mực nước ngầm cao, gia chủ có thể lựa chọn các dòng thang máy chuyên dụng hố PIT nông (chỉ từ 300mm – 500mm) hoặc không cần đào hố PIT sâu.
Nếu phát hiện hố thang đã xây bị thiếu kích thước, cần thông báo ngay cho đơn vị thang máy để khảo sát. Các hướng xử lý kỹ thuật có thể cân nhắc:
Lưu ý an toàn: Trong trường hợp việc thiếu hụt kích thước làm ảnh hưởng đến không gian an toàn bắt buộc theo tiêu chuẩn (TCVN 6395:2008 / TCVN 7628:2007), bắt buộc phải thi công đục phá hoặc gia cố kết cấu theo phương án thiết kế của kỹ sư. Tuyệt đối không tự ý cắt giảm các khoảng không an toàn tối thiểu.
Chống thấm hố PIT thang máy bắt buộc phải được tính toán và xử lý ngay từ giai đoạn làm móng. Khi hố đã thi công xong và lắp đặt thiết bị, việc xử lý thấm ngược rất phức tạp và tốn kém.

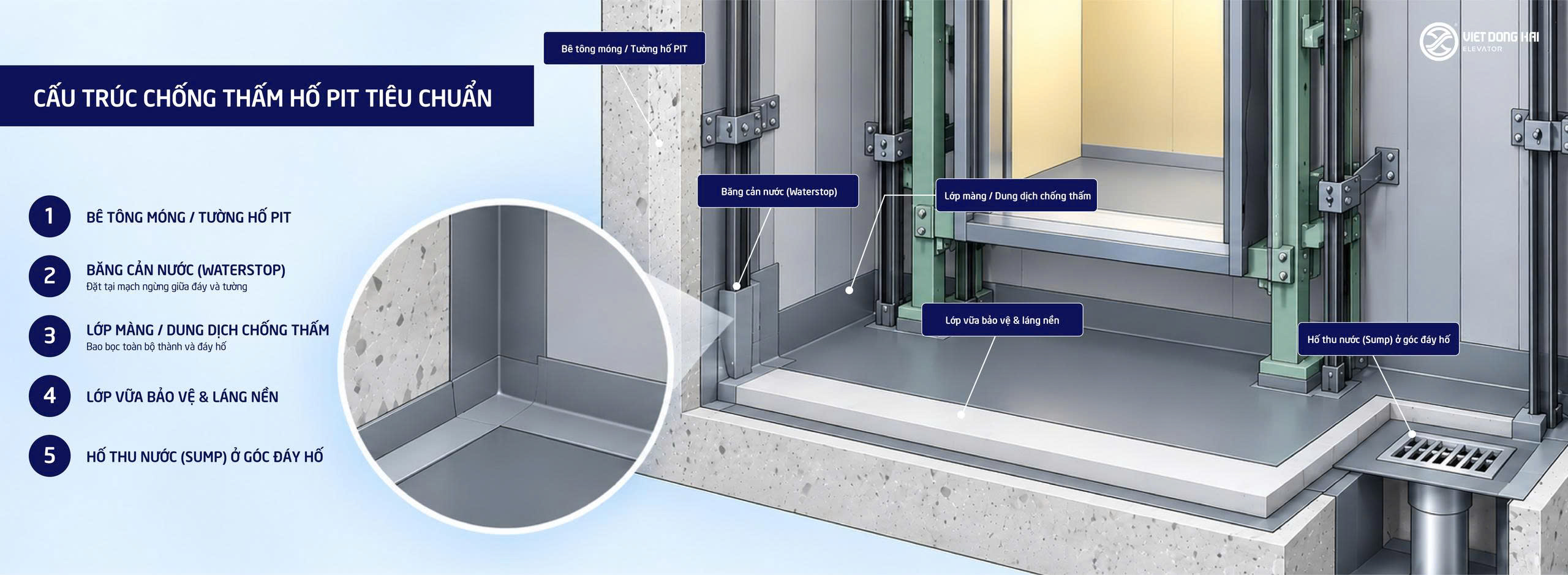

Cấu trúc chống thấm hố PIT tiêu chuẩn
Hố PIT nằm âm dưới lòng đất nên chịu tác động trực tiếp từ nước ngầm và độ ẩm thổ dưỡng. Tại các khu vực đô thị như TP.HCM hay các tỉnh ĐBSCL với đặc thù nền đất thấp và mực nước ngầm cao, rủi ro thấm nước hố PIT càng lớn.
Hậu quả của việc hố PIT bị thấm:
| Phương pháp | Ưu điểm | Nhược điểm | Trường hợp áp dụng |
| Chống thấm thuận (Từ bên ngoài) | Lớp chống thấm được ép chặt vào kết cấu bê tông, độ bền cao | Bắt buộc phải thực hiện ngay từ giai đoạn đào móng | Công trình xây mới, khu vực có mực nước ngầm cao |
| Chống thấm ngược (Từ bên trong) | Thi công được khi không thể tiếp cận mặt ngoài | Khả năng chịu áp lực nước kém hơn, đòi hỏi kỹ thuật cao | Hố PIT đã xây xong, công trình nhà cải tạo |
| Màng khò nóng / Tự dính | Tạo lớp màng ngăn nước liên tục, độ co giãn tốt | Yêu cầu thợ có tay nghề cao ở các vị trí bo góc | Chống thấm mặt ngoài đáy và thành hố PIT |
| Sản phẩm thẩm thấu kết tinh | Thẩm thấu sâu vào bê tông, tự bít các vết nứt nhỏ | Không thay thế được toàn bộ màng ngăn nếu bê tông rỗ lớn | Phối hợp với các phương pháp chống thấm khác |
| Băng cản nước (Waterstop) | Ngăn nước hiệu quả tại vị trí mạch ngừng thi công | Phải định vị chuẩn xác trước khi đổ bê tông | Mọi mạch ngừng giữa đáy và tường hố PIT |
Theo quy định xây dựng thông thường, công tác chống thấm hố PIT thuộc phạm vi thi công của nhà thầu phần thô dưới sự chỉ đạo của kỹ sư kết cấu. Đơn vị thang máy có trách nhiệm đưa ra các yêu cầu kỹ thuật, kiểm tra xác nhận hố PIT khô ráo trước khi tiếp nhận mặt bằng lắp đặt.
Để đảm bảo quyền lợi, chủ đầu tư cần quy định rõ trong hợp đồng xây dựng về cam kết thời gian bảo hành chống thấm hố PIT đối với nhà thầu thô.
Hầu hết sai sót ở hố thang máy không xuất phát từ thiết bị mà do công tác xây dựng phần thô. Bảng tổng hợp dưới đây giúp bạn chủ động phòng tránh:

3 lỗi thi công thang máy thường gặp
| Lỗi thi công | Hậu quả | Cách phòng tránh | |
| 1 | Hố thang sai kích thước thông thủy | Không lắp vừa cabin hoặc đối trọng, phải đục phá tường | Thi công đúng bản vẽ hãng. Đo kiểm kích thước thông thủy (mặt tô hoàn thiện) từng tầng |
| 2 | Thành hố bị nghiêng, vặn | Lắp ray khó khăn, thang chạy rung lắc, nhanh mòn thiết bị | Kiểm tra độ thẳng đứng bằng dây dọi hoặc máy laser theo từng tầng xây dựng |
| 3 | Hố PIT không đủ độ sâu | Thiếu khoảng không an toàn, không đạt kiểm định | Chốt thông số độ sâu PIT từ bản vẽ hãng trước khi đào móng. Đo lại sau khi láng nền |
| 4 | OH thiếu chiều cao do vướng dầm/mái | Không lắp được thiết bị đỉnh hố, phải sửa kết cấu mái | Kiến trúc sư rà soát khoảng không OH ngay từ bản vẽ thiết kế kiến trúc ban đầu |
| 5 | Đáy hố PIT bị thấm nước | Hỏng thiết bị điện, gỉ sét cơ khí dưới đáy hố | Đặt băng cản nước tại mạch ngừng, thử ngâm nước nghiệm thu trước khi nhận bàn giao |
| 6 | Sai vị trí lỗ chờ cửa tầng | Phải đục cắt bê tông/tường xây, ảnh hưởng thẩm mỹ | Đối chiếu chính xác cao độ sàn hoàn thiện và bản vẽ hố thang trước khi xây tường |
| 7 | Thiếu hố thu nước ở đáy PIT | Nước đọng không có lối thoát khi có sự cố tràn nước | Yêu cầu nhà thầu chừa sẵn hố thu nước (sump) nhỏ ở góc hố PIT theo thiết kế |
| 8 | Chuẩn bị nguồn điện chờ không đúng | Chậm tiến độ lắp đặt, tốn chi phí kéo lại dây điện | Thống nhất vị trí tủ điện, CB nguồn và dây tiếp địa với đơn vị thang máy từ sớm |
| 9 | Tự ý thay đổi kết cấu hố thang | Lệch thông số với thiết bị đã đặt hàng sản xuất | Mọi thay đổi kết cấu phải có sự xác nhận của kỹ sư thang máy trước khi thi công |
| 10 | Bỏ qua bước nghiệm thu hố thang | Phát sinh lỗi muộn khi thiết bị đã tập kết | Lập biên bản nghiệm thu hố thang có chữ ký xác nhận của các bên liên quan |
Công trình của bạn đang gặp vướng mắc về kỹ thuật hố thang?
Đừng ngần ngại, hãy gọi ngay Hotline 1900 9495 để kỹ sư Việt Đông Hải trực tiếp hỗ trợ tư vấn phương án xử lý tối ưu nhất!
Nghiệm thu hố thang là bước kiểm tra bắt buộc trước khi tiếp nhận thiết bị. Hãy sử dụng checklist dưới đây để đo kiểm trực tiếp tại công trình:

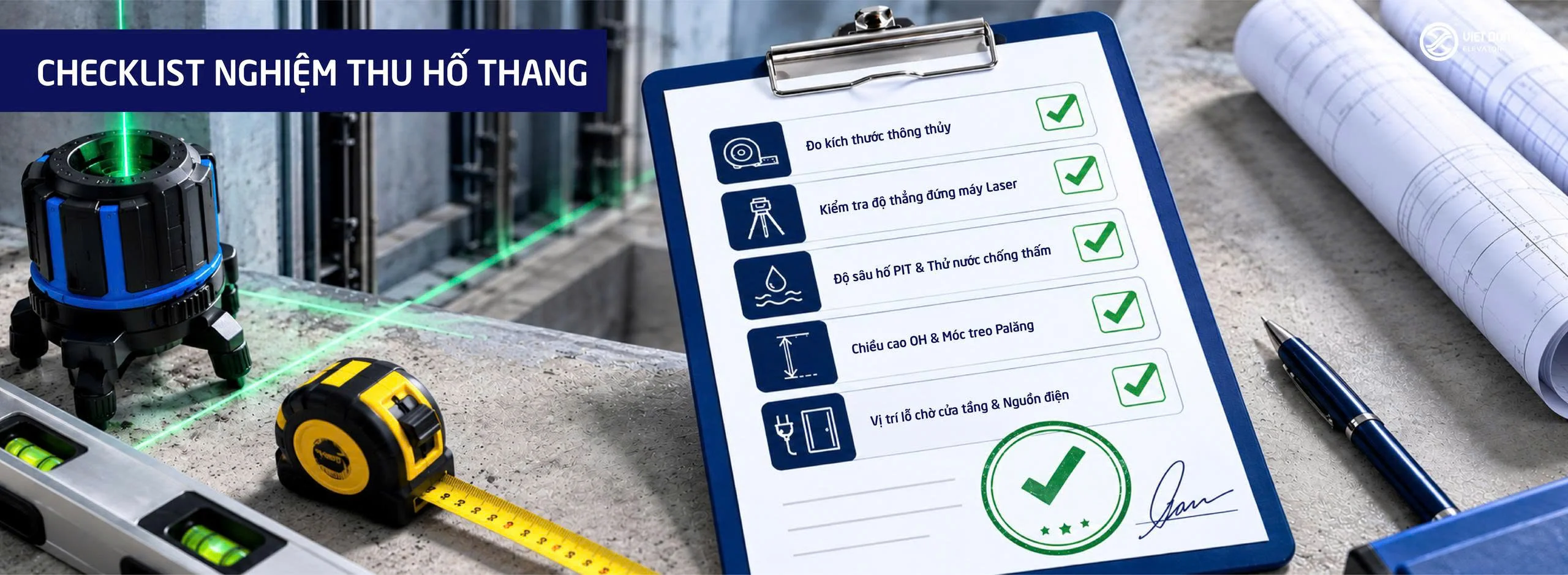

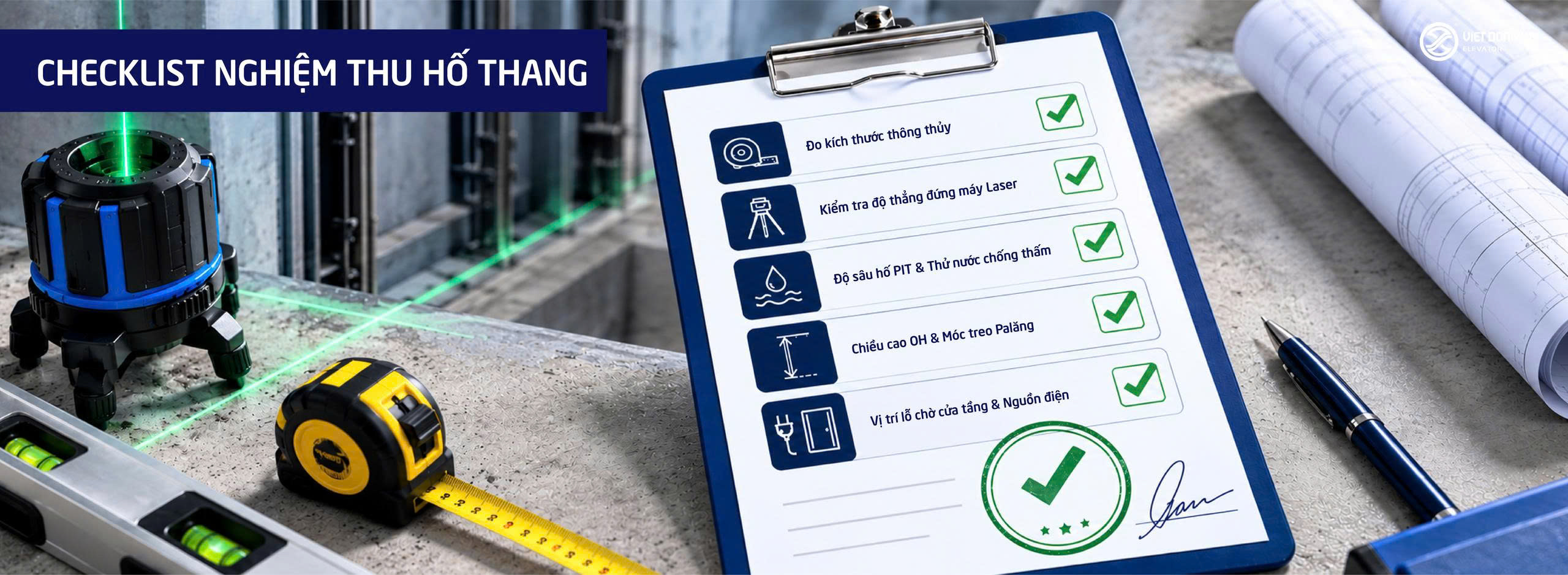

Checklist nghiệm thu hố thang
Biên bản nghiệm thu mặt bằng hố thang máy chỉ có giá trị pháp lý và kỹ thuật khi có đầy đủ xác nhận của:
Với hơn 10 năm kinh nghiệm trong ngành thang máy và hàng ngàn dự án đã hoàn thành, Công Ty Cổ Phần Công Nghệ Việt Đông Hải (VDH) cung cấp giải pháp toàn diện về tư vấn thiết kế & thi công hố thang máy:

Dự án thực tế & Năng lực Việt Đông Hải
Bạn chỉ cần gửi bản vẽ mặt bằng kiến trúc hoặc kết cấu, đội ngũ kỹ sư của chúng tôi sẽ phân tích và phản hồi các lưu ý kỹ thuật hoàn toàn miễn phí!
→ Xem thêm: VIỆT ĐÔNG HẢI | 15 NĂM PHÁT TRIỂN, HƠN 3.000 DỰ ÁN ĐỒNG HÀNH
Không có một kích thước tối thiểu chung. Kích thước hố phụ thuộc vào loại thang, tải trọng và thiết kế cửa. Đối với thang gia đình nhỏ nhất (tải trọng khoảng 250kg – 300kg), kích thước thông thủy hố thang có thể từ 1200mm x 1200mm. Hãy liên hệ đơn vị thang máy để có số liệu chính xác theo dòng thang bạn chọn.
Độ sâu PIT đạt chuẩn là độ sâu đáp ứng đúng bản vẽ kỹ thuật của nhà sản xuất thang máy và tuân thủ Tiêu chuẩn Quốc gia (TCVN 6395:2008). Thông thường, độ sâu hố PIT thang máy gia đình dao động từ 1000mm đến 1400mm tùy tốc độ và tải trọng.
OH (Overhead) là khoảng cách từ mặt sàn dừng trên cùng đến trần hố thang. Chiều cao này được tính toán để đảm bảo khoảng không an toàn cho kỹ sư bảo trì và chứa các thiết bị đỉnh hố. Không được tự ý hạ thấp OH nếu không có sự đồng ý kỹ thuật từ nhà sản xuất.
Hoàn toàn được. Với nhà cải tạo, giải pháp tối ưu là sử dụng các dòng thang hố PIT nông hoặc dựng khung thép/khung kính dọc theo ô giếng trời, giúp hạn chế việc can thiệp vào kết cấu móng hiện hữu.
Phương pháp hiệu quả nhất là chống thấm thuận (thi công từ bên ngoài) ngay từ giai đoạn đổ móng bê tông, kết hợp đặt băng cản nước (waterstop) tại các vị trí mạch ngừng thi công.
Chi phí thi công hố thang phụ thuộc vào số tầng, phương án kết cấu (tường gạch, cột bê tông hay khung thép) và điều kiện địa chất. Quý khách có thể gửi bản vẽ để Việt Đông Hải hỗ trợ lập dự toán tham khảo.
Bạn có thể tải bản vẽ CAD mẫu trực tiếp trong bài viết này hoặc liên hệ hotline 0931 31 55 95 để được kỹ sư VDH xuất bản vẽ DWG chi tiết theo đúng kích thước công trình của bạn.
Nếu mức lệch nhỏ nằm trong sai số cho phép của thiết bị, kỹ sư sẽ điều chỉnh hệ thống gá ray. Nếu sai lệch lớn, cần tiến hành đục gọt tường hoặc đổi sang phương án thang có kích thước cabin phù hợp hơn.
Hố thang máy là phần kết cấu hạ tầng quan trọng và khó sửa chữa nhất sau khi đã hoàn thiện phần thô. Việc tư vấn thiết kế & thi công hố thang máy đúng kỹ thuật ngay từ đầu sẽ giúp gia chủ và nhà thầu tiết kiệm thời gian, tối ưu chi phí và đảm bảo an toàn vận hành dài lâu.
3 Nguyên tắc vàng cần nhớ:
